Funkmast am Sparkassen Waldstadion – Zeitplan

Seit Mitte März wird an der Errichtung eines Funkmastes im Bereich des Waldstadions gebaut.

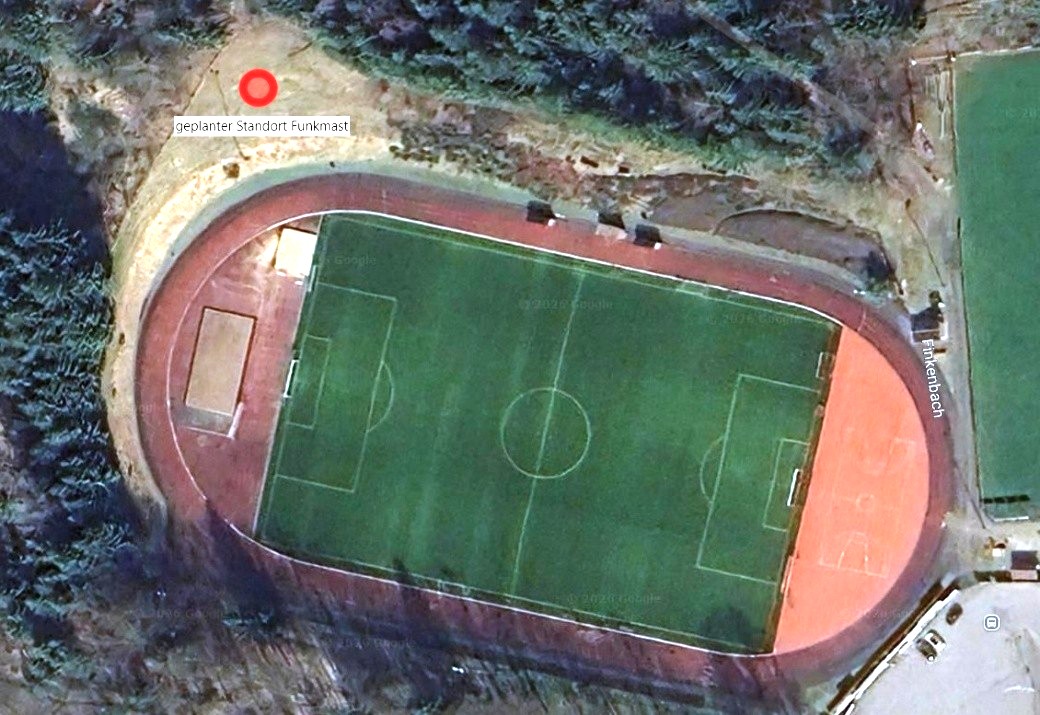

Standort Funkmast Waldstadion

Derzeit gibt es noch Einschränkungen im Straßenverkehr auf der S 154, weil hier eine Zufahrtsstraße zum Standort des Funkmastes angelegt wird.

Nach Fertigstellung des Fundamentes für den Funkmast werden ab ca. Mitte Juli Baggermatten auf dem Parkplatz am Waldstation ausgelegt. Dafür muss dieser teilweise vom 13.07. – 04.09.2026 gesperrt werden.

Im August erfolgt die Anlieferung der Mastteile, die dann vor Ort montiert werden. Dazu ist auch die Aufstellung eines Kranes erforderlich.

Die einzelnen Mastteile werden durch einen Hubschrauber an die entsprechende Stelle geflogen. Der Hubschraubereinsatz zur Montage erfolgt in den ersten beiden Septemberwochen.

Das Bauvorhaben wird im Auftrag der Telefonica Germany GmbH & Co. OHG als Vorhabensträger durchgeführt, um die Infrastruktur für mobiles Breitband in Sebnitz zu verbessern.

Bauleiter und Ansprechpartner der TKS Telekommunikationsbau Services GmbH für Anliegen im Zusammenhang mit dem Projekt ist Herr Thom.
